24 травня 2021, 15:42
24 травня 2021, 15:42

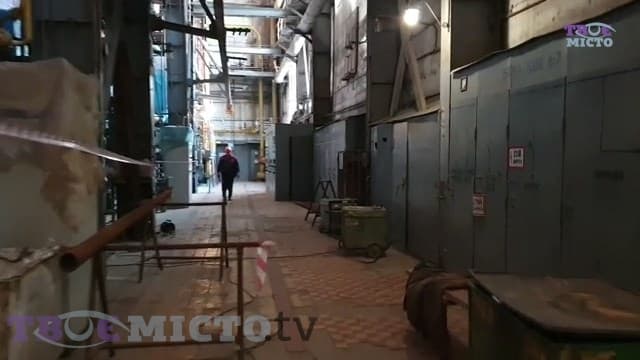

У Львові минулого тижня розпочалися щорічні гідравлічні випробування. За прорахунками, на ці випробування потрібно близько місяця. Tvoemisto.tv побувало у Тепловій електроцентралі №1, і дізналося, чи є альтернатива таким тривалим перевіркам магістральних теплових мереж.
Читайте також: У Львові майже місяць не буде гарячої води
За словами директора ЛМКП «Львівтеплоенерго» Валентина Вольського, повну перевірку мереж і заміну обладнання можна проводити тільки, якщо зупинити ТЕЦ, під час її роботи цього виконувати не можна.
«Альтернативи таким випробуванням немає. У Європі теплові електростанції теж роблять такі перевірки, але в них вони тривають значно менше часу», – каже Валентин Вольський.
Щороку потрібно міняти 30 км мереж, однак електростанція змінює їх у 5 разів менше через те, що на це немає коштів.
«Якби ми робили 30 км мереж, то терміни випробувань у Львові значно би зменшилися, і можна було б наблизитися до тих термінів, що у Європі», – пояснює Валентин Вольський.

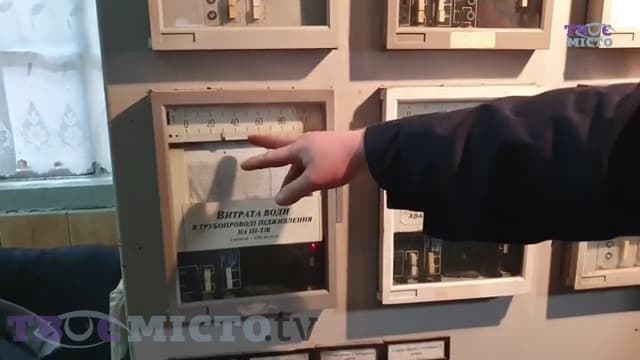

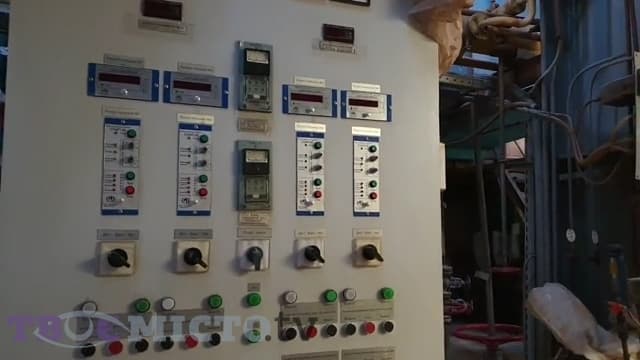

Він також каже, що терміни випробування залежать від того, як себе поведе мережа. У гідравлічних випробуваннях головним є випробування кожної ділянки до 17 атмосфер протягом дня. Якщо виникає порив, то ділянку потрібно відключити і через перемички тиснути на інші ділянки.
«Різкий підйом тиску заборонений. Спершу потрібно підвищувати тиск від 8-10 атмосфер до 15. Тоді зачекати 15 хвилин, щоб зрозуміти, чи мережа витримує цей тиск. Якщо так, то піднімаємо до 17 атмосфер», – каже Валентин Вольський.

Масштабні гідравлічні випробування щорічно проводять з травня, однак в мережах бувають поломки і восени, тому тепловим електростанціям доводиться проводити перевірки у окремих місцях, де стаються якісь дефекти.

Начальник району магістральних теплових мереж Василь Вусик каже, що восени неполадки можуть ставатися через те, що під час весняних випробувань вода нагрівається до 60-80 градусів. Метал при нагріванні розширюється, а оскільки ділянкам мереж 60 і більше років, то виникають дефекти.
Ще однією проблемою, яка виникає під час гідравлічних випробувань, є холодна вода, яка тече з гарячих кранів. Користуватися цією водою не можна, адже туди входять сіль, вапно і коагулянт, які потрібні для того, щоб труби не ржавіли.
«Львівтеплоенерго проганяє воду лише по магістралі, а не по будинках. Потрібно звертатися до водоканалу через те, що вони не перекрили воду», – кажуть у Тепловій електроцентралі №1.
Читайте також: У Львові сьогодні спрацювала сирена на хімічному заводі. У чому причина
Нагадаємо, що гідравлічні випробування у Львові почались 20 травня і триватимуть майже місяць.
Софія Шавранська
Фото і відео Дар'ї Кучер
Коментарі
Поки що немає коментарів. Будьте першим, хто залишить свій відгук!
Читайте також
Контент
Рубрики
Розроблено:
Levprograming
За умови повного або часткового використання iнформацiї гіперпосилання на tvoemisto.tv є обов'язковим. Відповідальність за достовірність фактів, цитат, власних імен та інших відомостей несуть автори публікацій, а рекламної інформації — рекламодавці. Думка редакцiї може не збiгатися з думкою авторiв.
© 2026 "Твоє місто"
